Planification initiale

1. Processus

Processus Agile Scrum du projet

Le projet suit la méthodologie Agile SCRUM.

Les 4 Valeurs du manifeste Agile :

  1. Les individus et leurs interactions plus que les processus et les outils.
  2. Du logiciel qui fonctionne plus qu'une documentation exhaustive.
  3. La collaboration avec les clients plus que la négociation contractuelle.
  4. L'adaptation au changement plus que le suivi d'un plan.

Application dans le cours :

  • Suivre les processus Agile Scrum.
  • Vous impliquer dans les rencontres.
  • Ne pas perdre de vue l'objectif des rencontres, des itérations, du projet !
  • Itération (Sprint) d'une durée d'une semaine (Sprint 1 à 5).

Le Cycle Scrum (Résumé)

  • Préparation du projet : Document de Vision, Backlog produit initial, Architecture.
  • Sprint 1 à 5 :
    • Grooming : Lundi / Mardi selon le PO.
    • Planification de sprint : .Mercredi-Jeudi
    • Mêlée quotidienne (Daily) : Chaque jour à heure fixe.
    • Exécution du Sprint.
    • Revue de sprint : Mercredi-Jeudi (itération de la semaine passée).
    • Rétrospective de sprint : À faire entre vous (Inspect & Adapt).
    • Livraison : Nécessaire 3 heures avant la revue, même si l'itération n'est pas complétée à 100%.

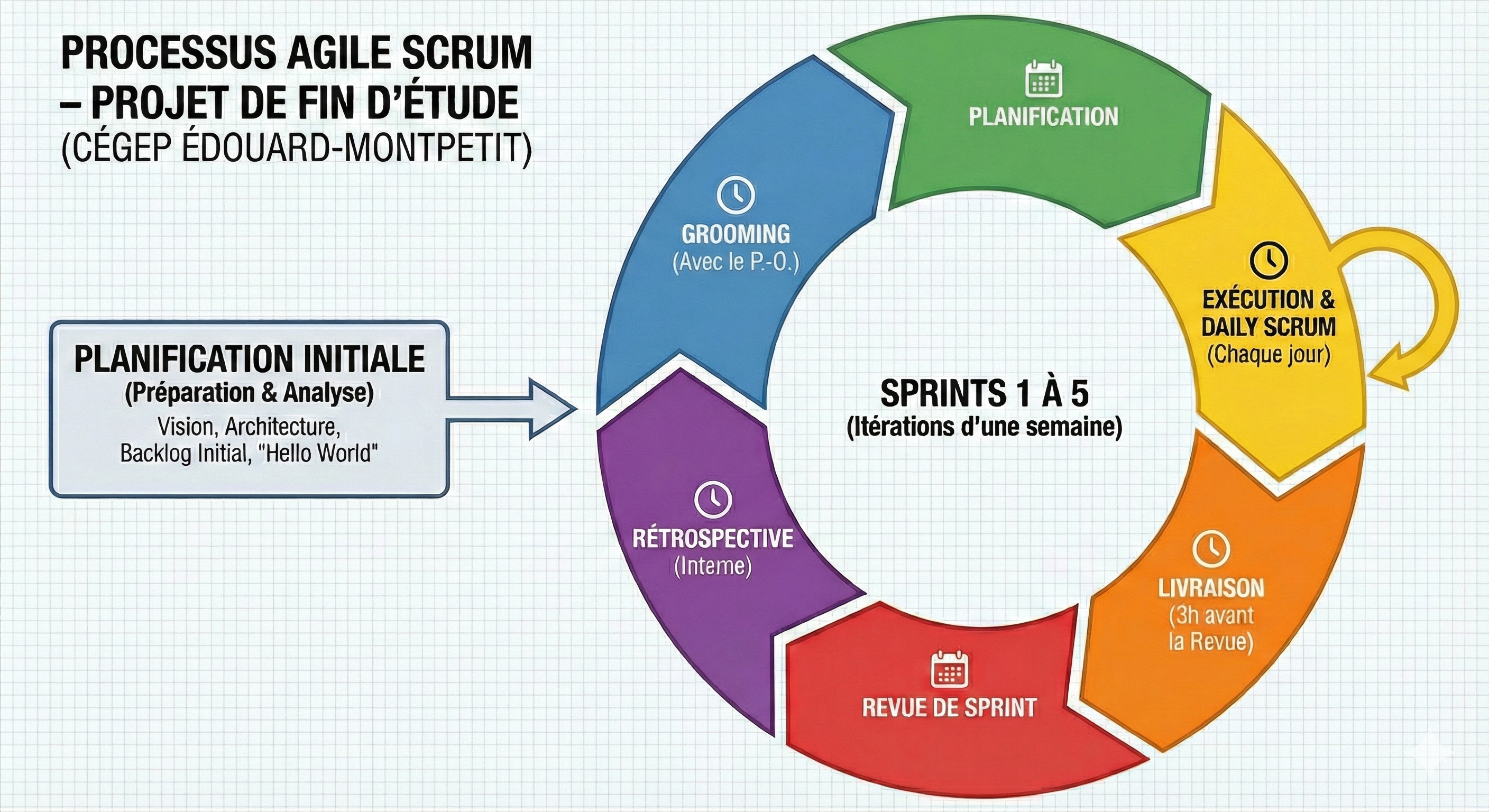

Schéma du processus Agile

Rôles Agile dans votre équipe

À chaque sprint (1 à 5), vous devrez choisir un membre différent de votre équipe qui prendra les rôles suivants (tout en restant développeur à temps plein) :

  • Scrum Master
  • Analyste d'affaire
  • Assurance Qualité (QA)

Note : Vous devrez vous partager également les présentations (Revue, Release, etc.).


2. Le manifeste des Tests

Nous valorisons :

  • Tester au fil de l'eau PLUS QUE Tester à la fin.
  • Éviter les bugs PLUS QUE Trouver les bugs.
  • Tester la bonne compréhension PLUS QUE Vérifier la fonctionnalité.
  • Construire le meilleur système PLUS QUE Casser le système.
  • La responsabilité de l'équipe sur la qualité PLUS QUE La responsabilité du testeur.

Pensez également aux jeux de données !

La Dette Technique

Il faut éviter la dette technique pour garder une bonne vélocité ("Bien faire dès le début").

Types de dette :

  • Irréfléchie / Intentionnelle : "Nous n'avons pas le temps pour la conception".
  • Prudente / Intentionnelle : "Nous devons déployer maintenant et assumer les conséquences".
  • Irréfléchie / Involontaire : "Qu'est-ce que la structuration en couches ?".
  • Prudente / Involontaire : "Maintenant nous savons comment nous aurions dû le faire".

3. Analyse du projet (Exigences)

Livrables d'analyse et Outils

Les documents et suivis se font via Teams et Azure DevOps.

Documents requis (Wiki / Fichiers) :

Gestion de projet

  • Communication et Rôles

Préparation du projet (Vision)

  • Énoncé du problème
  • Les Utilisateurs Cibles (Acteurs Clés)
  • MVP
  • Choix technologique
  • Diagramme de classe
  • Standards programmation
  • Maquettes
  • Définition de terminé

Utilisation d'Azure DevOps :

  • Wiki : Standards, Document de vision, Architecture, Glossaire.
  • Boards : Backlog Produit / Sprint (Priorisé, estimé, assigné), Tests fonctionnels.

Évaluation du processus

L'évaluation se base sur des grilles (Formatives et Sommatives) couvrant :

  • Cérémonies : Mêlée, Planification, Revue, Rétro.
  • Organisation : Utilisation des outils, pas de distractions.
  • Attitude : Respect, écoute, participation active.
  • Contenu : Améliorations identifiées, qualité du français, pertinence.

Points clés de vérification :

  • Avant la planification : US triées par priorité, pré-estimées, détaillées avec conditions de satisfaction.
  • Pendant la planification : Définition du but du sprint.
  • Après la planification : Découpage en sous-tâches, vérification de la vélocité.
  • Revue de sprint : Application déployée 3h avant, scénario de présentation clair, jeux de données pertinents.

4. Planification initiale

Préparation du premier Sprint

AspectDescription
ButAligner l'équipe (outils, standards, méthodes, rôles). Clarifier la forme du projet, le but et les implantations possibles (Quoi/Pourquoi/Comment).
DuréePour notre projet : ~ 2 jours.
RésultatRéalisation d'un "Hello World". Environnements prêts. Déploiements fonctionnels. Architecture haut niveau. Backlog produit commencé et priorisé.

Analyse préliminaire

ÉtapeActionBien livrablePourquoi?
1Présentation du client/PODescription projet, Notes communesS'assurer que l'équipe a la même compréhension. Clarifier les points avec le PO.
2Analyse textuelleDocument de visionIdentifier les concepts fondamentaux. Acquérir le vocabulaire. Éviter les erreurs de synonymes.
3Démarrage du backlogFonctionnalités / User StoriesIdentifier les acteurs et les systèmes extérieurs. Déterminer les fonctionnalités.
4Déterminer les acteursActeurs et rôles, Diagramme d'architectureDéterminer le "En tant que" des US. Aider à écrire le QUOI et POURQUOI.
5Raffiner le découpageBacklog de produitPrioriser le travail. Déterminer les US à raffiner.
6Raffiner les US prioritairesMVP (Minimum Viable Product)S'entendre sur les règles d'affaires. Faire la planification de sprint.

Les biens livrables de la planification initiale (Checklist)

  • Installation physique : Voir Planification initiale - Technique et Infrastructure - Checklist.docx
  • Rôles : Membres des équipes Sprint 1 assignés.
  • Standards : Définis.
  • Définition de terminé (DoD) : Définie.
  • Backlog : Fonctionnalités principales définies, Récits utilisateurs prioritaires rédigés.
  • Technique : Application déployée fonctionnelle ("Hello World").
  • Documentation : * Voir Planification initiale - Analyse et Conception - Cheklist.docx

5. Récits Utilisateurs (User Stories)

Critères INVEST

  • Indépendante
  • Négociable
  • Valeur ajoutée
  • Estimable
  • Succincte (petite)
  • Testable

Format Standard

En tant que <type d'utilisateur> Je veux <action / objectif immédiat> Afin de <valeur d'affaire>

C'est un contrat entre l'équipe et le PO. Le PO accepte l'implémentation sur la base des critères d'acceptation.

Critères d'acceptation (Gherkin)

Chaque fonctionnalité doit inclure des scénarios de test (Base, Variantes, Exceptions).

Format Gherkin :

Scénario : Titre du scénario
Étant donné (Given) ... [Préconditions / État initial]
Lorsque (When) ... [Élément déclencheur / Action]
Alors (Then) ... [Résultat attendu / Postconditions]
